开山岛,是一座面积只有0.013平方公里,缺水无电的离岸孤岛,由于战略位置重要,被称为黄海前哨。
”提起开山岛,当地渔民常说:“缺食少淡水,石多泥土少。飞鸟不做窝,台风时常扰。”正因为开山岛恶劣的自然环境,此前四任守岛时间都不长:最长的13天,最短的3天。1986年,26岁的王继才毅然登上开山岛,王继才的坚定、勇气和毅力感染了妻子王仕花,她追随王继才来到开山岛,建起了“夫妻哨”。
  “时代楷模”王继才、王仕花32年来坚持守岛、为国奉献的故事,两人克服常人难以想象的困难,把“我为祖国守海防”作为毕生事业,感动了无数国人。2018年底,国网江苏电力决定在岛上建设风光储智能微电网系统及海水淡化系统,改善守岛民兵工作、生活环境。
2019年1月17日,开山岛微电网过渡项目一期工程建成投运,保障了守岛民兵冬季取暖、照明、通讯等用电需求。

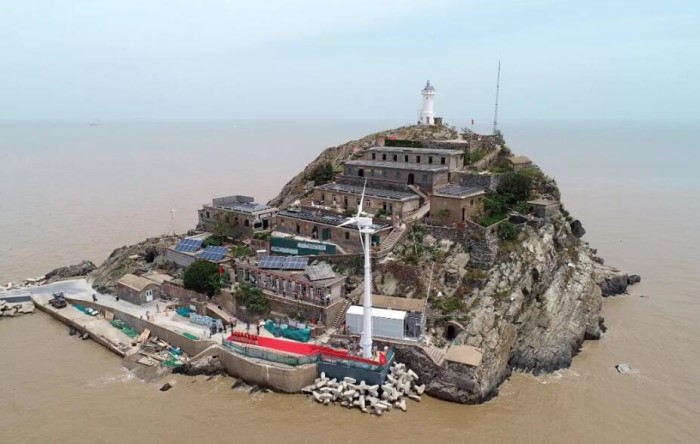

2019年5月24日,30kW变桨距风力发电机和20米高液压塔杆在开山岛西南角顺利安装到位,“家就是岛,岛就是国”,风力发电机塔杆上书写着的八个大字在阳光下熠熠生辉。风力发电机的投运,标志着开山岛微电网建设向前迈进了一大步,开山岛用电即将进入2.0时代!
下一步将建设完善光伏发电、储能系统和微电网系统调试,整个工程预计在6月中旬建成,届时岛上将建起由30kW变桨距风力发电机、120kW光伏发电系统和600kWh储能系统组成风光储智能微电网系统和一套日产10吨淡水的海水淡化系统,完全以清洁和绿色的方式满足岛上用水用电的需求。
下面一起了解一下30kW变桨距风力发电机从规划选址到安装竖立完成的整个过程

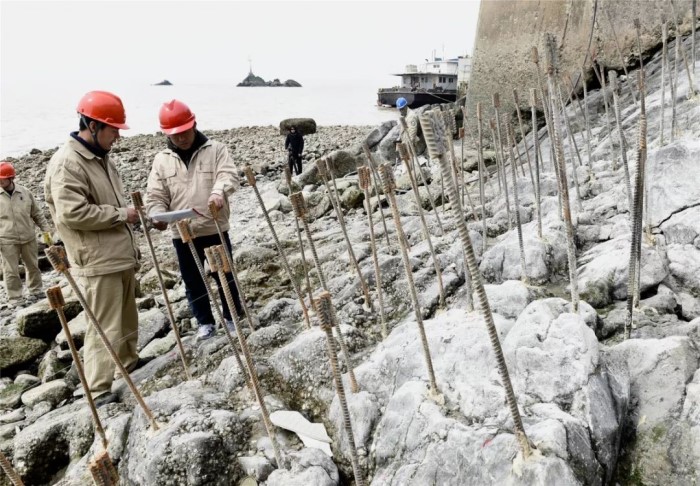

现场勘察,选安装位置

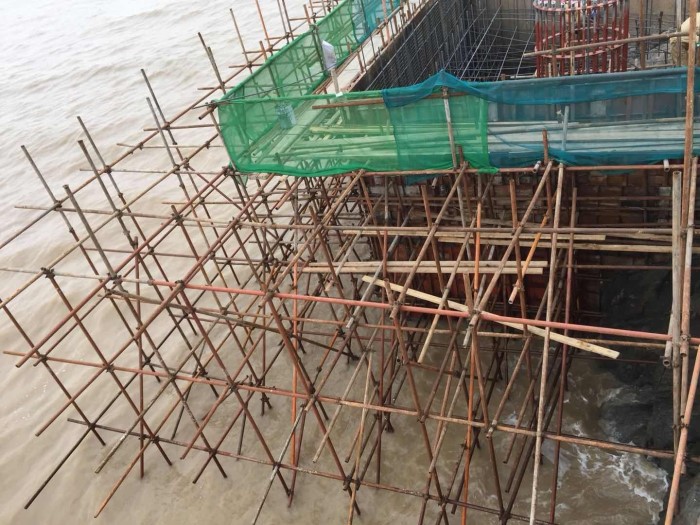

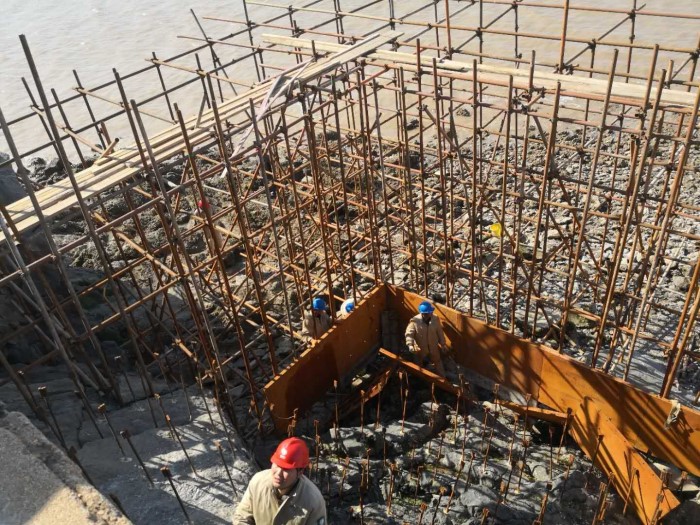

搭建好基础框架

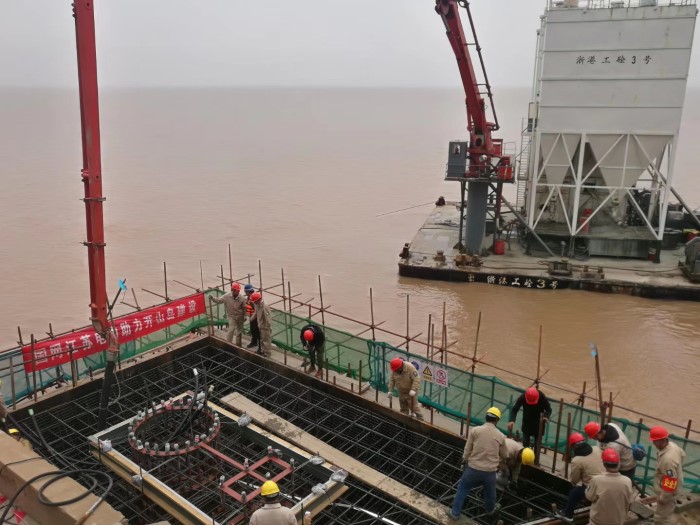

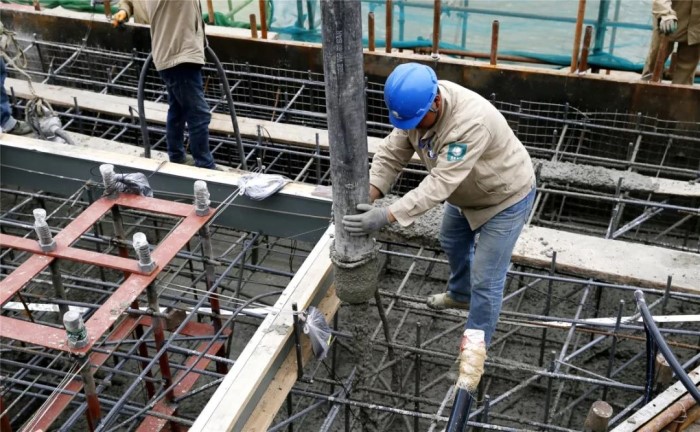

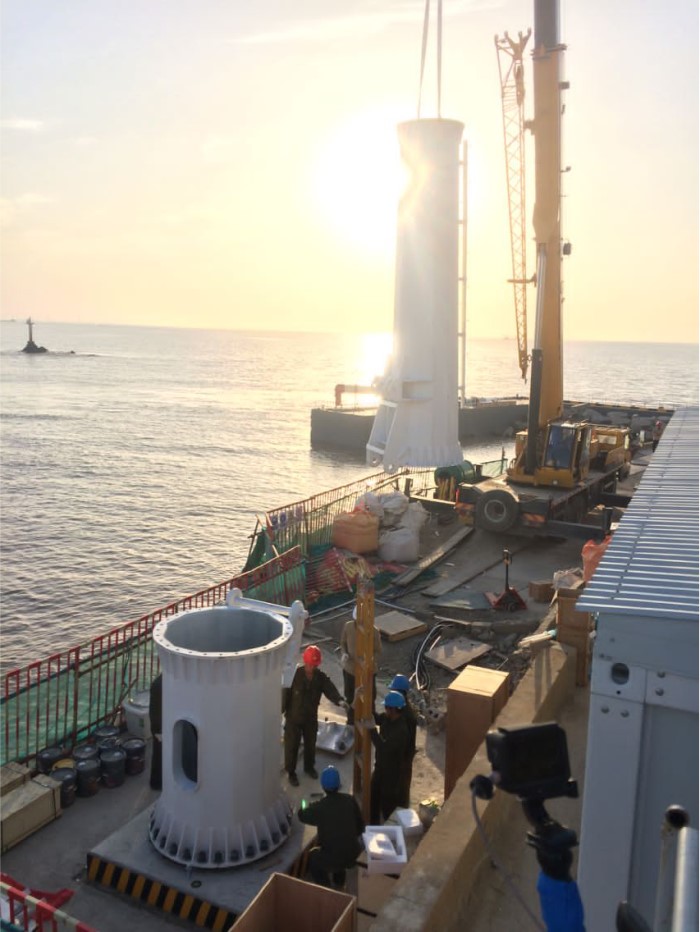

由船到岸进行混凝土浇筑

基础养护

第一节塔杆和液压缸的吊装

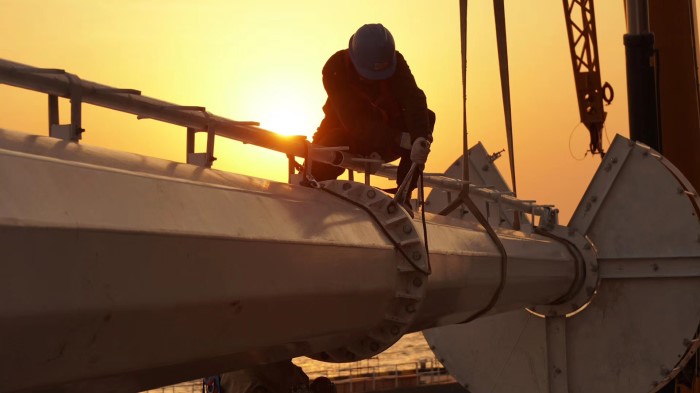

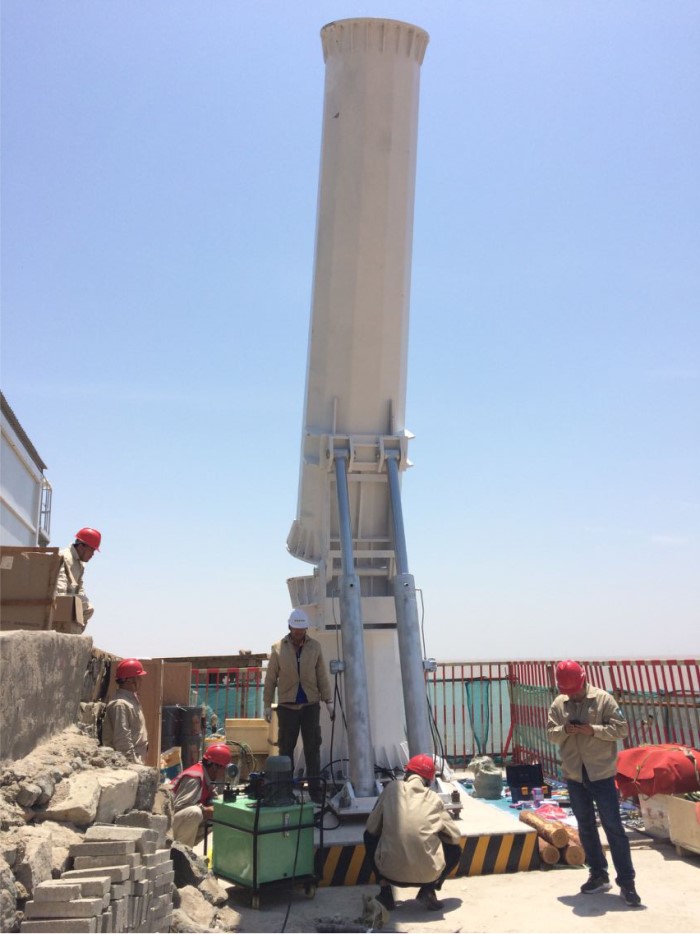

三节塔杆的对接
液压设备的试车
风力发电机和塔杆的对接

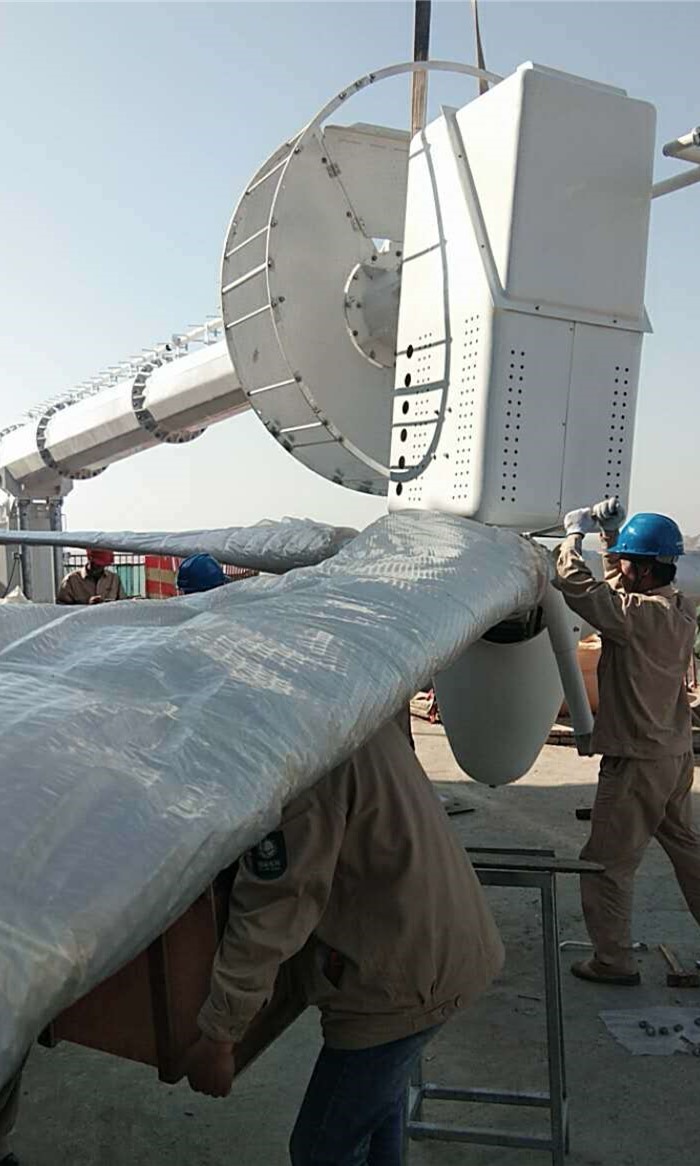

叶片的安装

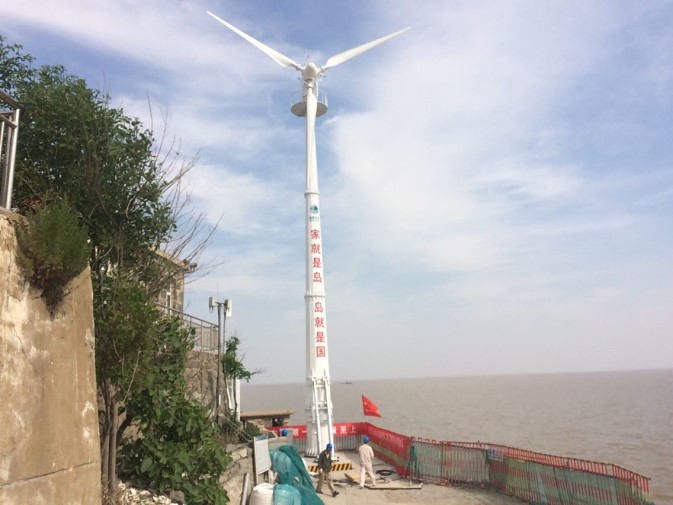

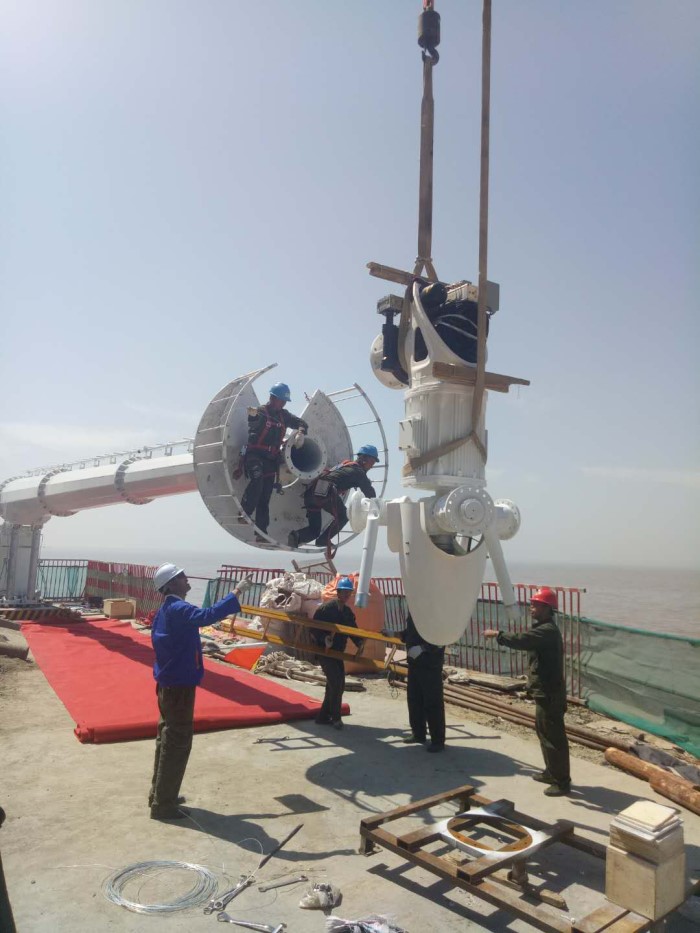

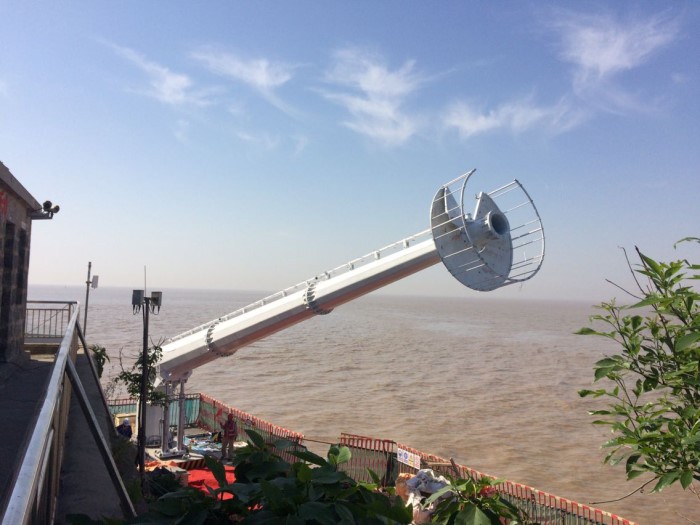

风力发电机和液压塔杆的竖立
